担当になったら知っておきたい「プロジェクトマネジメント」実践講座 伊藤大輔

『担当になったら知っておきたい「プロジェクトマネジメント」実践講座』伊藤大輔|計画は積み上げず、ゴールから逆算する

リーダーシップ・組織 伊藤大輔
約8分で読めます

※ 本記事はアフィリエイトリンク(Amazonアソシエイト)を含みます。

この本の全体像
『担当になったら知っておきたい「プロジェクトマネジメント」実践講座』の図解

本の結論

プロジェクトマネジメントとは、不確実性がある中で、目標達成の成功率を高めるために「やりくり」することです。

明日やること

今週片付けたい用事を一つ選び、目的・やる範囲・起こりそうなトラブルを手帳に書き出してから動く。

効く悩み

  • 立てた計画が毎回その通りに進まず徒労感がある
  • チームで動くと成果物や認識がバラバラになる
  • 「順調です」の報告を受けても不安が消えない

読むべき人

  • 逆算と修正力で不確実な仕事を進める型を得たい人
  • 業務の担当を任され最初の一歩に迷っている人

読まなくていい人

  • ISO21500や専門用語の網羅的な体系書を求める人
  • 大規模開発向けの高度なPM技法を学びたい人
目次

「来月から、例の件、担当よろしく」。そう言われて、何から手をつければいいのか分からず固まった経験は、多くの人にあるはずです。

伊藤大輔『担当になったら知っておきたい「プロジェクトマネジメント」実践講座』は、まず「プロジェクト」という言葉の範囲を思いきり広げてみせます。

大規模なシステム開発だけがプロジェクトなのではありません。就職活動も、引越しも、旅行も、結婚式も、「一度きりの活動」はすべてプロジェクトだ、と。つまり私たちはとっくに何度もプロジェクトをこなしています。

ただ、その進め方に再現可能な「型」があると知らなかっただけなのだ、というわけです。

本書はその型を、国際規格ISO21500に沿って最低限に絞って解説します。著者はこれまで2,000名以上のプロジェクトマネジャーを育ててきた人物で、抽象論よりも「担当になった人が明日から使える手順」に寄せているのが持ち味です。

以下、編集部が読みどころだと感じた骨格を追っていきます。

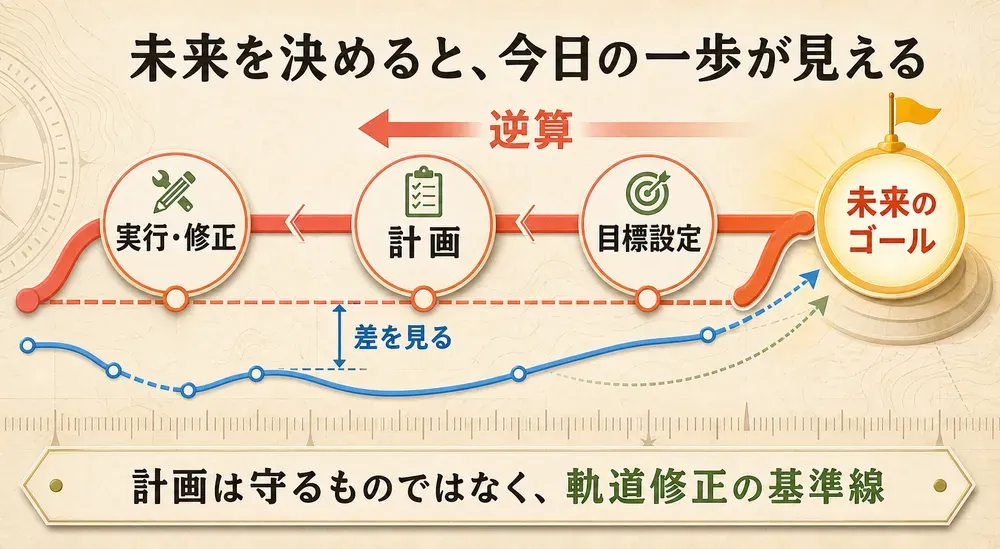

図解

プロジェクトとは「不確実な未来をやりくりする」こと

この節の要点

プロジェクトマネジメントとは、不確実性がある中で、目標達成の成功率を高めるために「やりくり」することです。

本書の定義は、そっけないほどシンプルです。

ここで著者があえて「管理」と言わず「やりくり」と呼ぶのがミソだと思います。目標は常に未来にあり、そこには必ず不確実性がつきまといます。決めた通りに進む保証など最初からないのだから、必要なのは計画を守り抜く根性ではなく、ズレを前提にその場で調整し続ける柔軟さだ、という立て付けです。

その「やりくり」を、本書は「目標設定」「計画」「実行・修正」の3プロセスに分けます。この3つが全体の背骨になります。姿勢の面で繰り返されるのが、狩人と農夫の対比です。

毎年同じ作物を安定して育てる農夫が定常業務の担当者だとすれば、まだ見ぬ獲物を独自の手で仕留めるのがプロジェクトマネジャー。「制約があるからできない」ではなく「制約の中でどうやったら達成できるか」にこだわる思考こそがプロジェクトを前に進めます。

この姿勢の違いから、本書はかなり刺激的な指摘をします。定常業務で優秀だったラインマネージャを、そのままプロジェクトの責任者に据えると失敗しやすい、というのです。

毎日同じ作業を安定的に回す仕事と、一度も経験のない目標に挑む仕事とでは、必要な手法が根本から異なります。慣れたやり方に自信がある人ほど、それを丸ごと持ち込んでつまずきます。

もう一つ意外なのは、マネジャー自身に専門知識は必須ではないという主張です。成果物を作る技術は専門家に任せればいいです。マネジャーに要るのは、専門家を巻き込んで意見を引き出すファシリテーションの力であり、土台になるのは「知識・技術」「経験」、そして人がついてきたくなる「人間性」の3つだとされます。

ここは能力の高さより人望を上位に置く配分で、実務家らしいバランス感覚だと感じました。

目的と目標を混ぜず、ゴールから逆算する

この節の要点

計画がぶれる原因の多くは、目的と目標の混同にあります。

本書はここを丁寧に切り分けます。目的は「なぜやるのか」という実現したい状態、目標は「何を達成するか」を数値や成果物で目に見える形にした目印です。

有名なドラッカーの「3人の石工」で言えば、同じ石を積む作業でも「教会を建てている」と答える職人こそ、目的を理解して責任感を持って動きます。目的が曖昧なら「なぜ?」を繰り返して掘ります。

たとえば「週2回ジムに行く」に「なぜ?」を重ねると「将来もやりたいことを楽しむため」という本当の目的に届き、ここまで下りておくと途中で辛くなっても折れにくい、という話です。

そのうえで本書が最も強く押すのが逆算思考です。多くの人は「今の予算や状況」から出発して計画を積み上げます。これを制約思考と呼び、「お金がないからできない」で止まって成果が小さくまとまります。

対して、まず「達成すべき未来の状態」を先に置き、そこから現在へと逆算します。成果物は今この瞬間には存在しないのだから、未来から現在を見る視点が要る、という理屈です。

計画は現在から積み上げるものではなく、ゴールから現在へ引き戻すものだ、という発想の転換が本書の中心にあります。

この逆算に説得力を足すのが、電池の「並列つなぎ」のたとえです。「AができたらB、BができたらC」と直列に組むと、Bで想定外のトラブルが起きた瞬間に全体が止まります。

ですが「ゴールにはA・B・Cが必要」と並列で捉えておけば、Bが難しくなっても同じ価値を持つ別の手Eを代わりに投入できます。ここから、止まらずに軌道修正する「修正力」が生まれます。

ゴールさえ動かさなければ道は複数ある、という構えは、計画好きが陥りがちな手段への固執をほどいてくれる比喩だと思います。

計画を「公式化」し、触れる形まで分解する

この節の要点

計画は、プロジェクト憲章で公式化し、WBSで触れる形まで分解します。

思いつきで走り出すと、途中で「そんな話は聞いていない」ともめます。それを防ぐのがプロジェクト憲章です。これはプロジェクトを組織の正式な活動として承認する宣言書で、担当者に与える権限(ヒト・モノ・カネ・情報・時間の5分野)、ビジネスニーズ、目標を明記し、決裁者や主要な関係者と合意・署名したうえで始めます。

効用は権限の裏づけだけではありません。目標を詳細にイメージして書き出す作業そのものが、その後の計画の精度を上げます。頭の中の絵が大雑把なままだと計画も大雑把になり、「同じ絵を描いて」と頼んだのに全員違う絵になる、という事態を招くからです。

関係者の整理も欠かせません。本書が実務的なのは、ステークホルダー登録簿を公開エリアと非公開エリアに分ける点です。名前や役職、公式な関心事は公開してよいです。

ですが影響度や賛否、対応戦略といったデリケートな情報は、マネジャーだけが見られる形で厳重に扱います。しかも分析はひとりでやらず、直接関わらない信頼できる第三者と一緒に見ると見落としが減る、と添えます。

賛否まで見える化しておくという発想は、正論だけでは動かない現場の生々しさを踏まえていて頼もしいです。

そして計画の核が、目標を作業へ細かく分解するWBS(作業分解構成図)です。分解のコツは、成果物を「Tangible=目に見えて触れられる形」にすること。

「営業活動をする」のままでは進捗を聞いても「いい感じです」という感覚しか返ってきません。「営業先リスト」「契約書」という有形のアウトプットに落とし、各要素に番号を振れば、「30203の申込は50%です」と進捗を数字で語れるようになります。

感覚報告を数値報告に変える、という一点に絞っても本書を読む価値はあります。

お盆の上のボールと、リスクの二面性

この節の要点

スコープ・時間・資源・コストの4つは、一角を動かせば他も調整しないと崩れます。

計画中に常に意識するのが、スコープ(やる範囲)・時間・資源・コストという4つの経営資源のバランスです。著者はこれを「お盆の上のボール」にたとえます。

四隅を持って運ぶお盆にボールを乗せた状態で、実行中に「この作業も追加して」とスコープの角を上げれば、他の角も同時に調整しないとお盆は傾き、ボールは落ちます。

だからスコープ記述書には「やること」だけでなく「やらないこと」も明記します。境界を曖昧にすると作業が際限なく膨らむからです。

スケジュールでは、所要期間が最も長い経路であるクリティカルパスが生命線になります。ここが1日遅れれば全体が遅れます。面白いのがバッファ(余裕)の扱いです。

各作業に個別に余裕を持たせると、人は余裕があると使い切ってしまう「学生症候群」や、与えられた時間をすべて使うまで仕事が膨らむ「パーキンソンの法則」に流され、かえって危ないです。

対策は、個別のバッファを削って合算し、プロジェクトの最後にまとめて置くこと。途中で無駄に引き延ばされず、いざというときの備えも確保できる、という理屈です。

人間の弱さを織り込んで設計を変える点に、この本の実務性がよく出ています。

リスクの定義も刷新されます。リスクとはトラブルや事故のことではなく「不確実性」そのもの。悪い方へぶれる「脅威」だけでなく、良い方へぶれる「好機」も含みます。

だから対応も両側に用意します。脅威には回避・軽減・転嫁・受容の4つ、好機には活用・強化・共有の3つ。想定より良い結果が見えたらそれを取りに行くのもリスク管理だ、という視点は新鮮です。

加えて、対策を打つと生まれる「二次リスク」まで見ておくこと、気づいていない「未知のリスク」に備えて余裕を残すことも忘れません。リスク=悪という思い込みを外すだけで、視野がひとまわり広がります。

進捗は「未来」を聞き、計画は「差を測る」ためにある

この節の要点

進捗確認は、過去の実績ではなく「このままならどうなるか」という未来を聞くものです。

実行フェーズで一番変わるのが進捗確認です。多くの人は「どこまで終わったか」という過去の実績だけを報告し合います。本書はそこに「So What?(で、どうなるのか?)」を足せと言います。

「進捗50%で2日遅れ」で止めず、「このままなら完了は4日遅れる」と未来を予測します。予測が立てば、手遅れになる前に人や時間を動かせます。実績測定は、未来予測を出すための手段にすぎないというわけです。

節目にはマイルストーンを置き、そこで「承認(GO)」「やり直し(REPEAT)」「中止(STOP)」を事前に決めた基準で判断します。「順調です」という感覚ではなく定量情報で語るのが原則になります。

チーム運営でも一つ視点をもらえます。心理学者タックマンのモデルでは、チームは成立期・動乱期・安定期・遂行期を経て成熟します。仕事のやり方や価値観がぶつかる「動乱期」で多くのマネジャーは心を痛めますが、本書はこれを成長の証拠と捉え直します。

動乱期を通らなければ成果を出す遂行期にも進めない、と。対処として、メンバー自身が「課題は発生した時点で全員に共有する」といった行動ルールを話し合って決める「ワーキングアグリーメント」を勧めます。

ルールを与えられるのではなく自分たちで決める、という順番が一体感を生むのでしょう。

最後に本書は、計画そのものの意味を問い直します。「どうせ計画通りには進まないのだから、細かく計画しても無駄」という声に、こう返します。計画があるからこそ実際との「差(ギャップ)」が見え、「なぜズレたのか」を分析できます。

計画は未来のシミュレーションであると同時に、差を測るための基準線なのだ、と。だから終わりには成功でも失敗でも事実と原因を「教訓」として残し、組織の知的財産にします。

そして見落とされがちなのが心の健康です。マニュアルのない挑戦を続ける以上、稼働時間だけでなくメンバーの心の健康も組織を支える資本として扱う——多くのPM本が触れないこの一節に、2,000名を見てきた著者の眼差しがにじみます。

まずは今週片付けたい用事をひとつ選び、手帳に小さな計画を書くところから始めればいいです。

明日の1アクション

今週片付けたい用事を一つ選び、目的・やる範囲・起こりそうなトラブルを手帳に書き出してから動く。
